수상태양광사업

사업개요

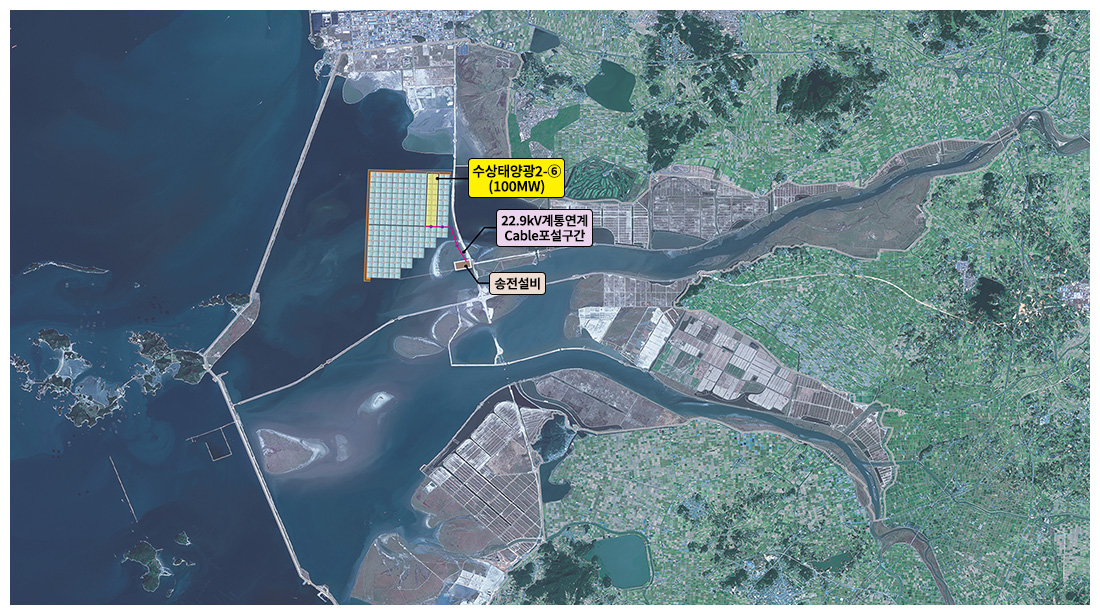

  • 사업 위치 : 새만금 방조제 내수면(2-6구역)
  • 사업 면적 : 1.32㎢
  • 사업 규모 : 100MW(수상태양광)
  • 사업 기간 : 상업운전 개시일부터 20년간
  • 사 업 비 : 2,425억원(VAT별도)
  • 사업시행자 : 효성중공업(주) 컨소시엄 (4개사)

추진사항

  • 2018. 10. 새만금재생에너지 비전선포식
  • 2019. 07. 수상태양광 발전사업(2.1GW) 허가(산업부)
    - 1단계 1.2GW(지역주도, 투자유치, 계통연계)
    - 2단계 0.9GW(투자유치형)
  • 2020. 02. 투자유치형 발전사업 사업모델 확정
    - 테마마을 100MW, 해양레저 100MW(부안), 복합산단 100MW(김제)
    - 개발청 투자유치형 사업 우선협상대상자 취소처분(`24.) ⇨ `25. 4. 승소
    - 1심 승소에 따라 투자유치형 사업 새만금공사 대체시행(`25.6.)
  • 2020. 09. 수상태양광 발전사업 환경영향평가 협의
  • 2020. 11. 투자유치형 SK컨소시엄 투자협약(200MW)
    - 2021. 04. SK투자 사업협약(창업클러스터 구축 및 데이터센터 유치)
  • 2021. 02. 군산 100MW 발전사업 배정 및 공유수면 점사용 허가
  • 2021. 06. 2단계(투자유치) 사업 지역상생협약 체결
    - 지자체 용량배분 : 군산 450MW 김제 225MW 부안 225MW
  • 2024. 04. 군산시 지역주도 사업시행자 선정 공모
    - (1차) 2024. 04. 09. ~ 05. 20. (2차) 2024. 05. 22. ~ 06. 12(단독접수)
  • 2024. 10. 군산시 지역주도 사업협약 체결(효성중공업 컨소시엄)
  • 2025. 11. 수상태양광-에너지고속도로 연계 방안 논의(한전)
  • 2025. 12. 수상태양광 지역주도형 사업 신속추진 회의(국회)
    - 2025. 12. 23. 국회 의원회관(제3간담회실) 기후부장관주재 회의
    * 새만금 산단 내 건설계획 남비응변전소(154kV, `26.12.)으로 지역주도형 사업 300MW 접속점 변경 요청
  • 2026. 02. 군산SPC 설립
    - 2026. 02. SPC 지분 구성 약정 (➀시민발전 5.5%, ➁ 효성중공업 컨소시엄 94.5%)
    * PF 조달 협의 및 지분 구성
  • 2026. 02. 수상태양광 지역주도형 발전사업 양수양도 준비
    - 2026. 02. 26. 한수원 - 효성중공업 컨소시엄 양수도계약 협의
    - 2026. 02. 27. 전기위원회 발전사업 양수도 신청서 제출
    - 2026. 04. 22. 전기위원회 인가 완료
  • 2025. 03. 새만금 전력설비 조기건설 실무협의 회의 추진
    - 수상태양광 연계 변전소(새만금#3) 추진 현황 공유
    - 새만금#3변전소 - 새만금변전소 송전선 경과지 토지사용협의 지원
    - 새만금변환소, 새만금#3변전소 부지 조성토 확보 방안 논의
    * 수상태양광 준설토 사용 검토 (농어촌공사 협의 필요)
  • 2026. 05. 수상태양광 지역주도형 발전사업 양도양수 완료
    - 2026. 05. 한전 계통 재분배 공고(예정) - 발전사업권 양수 후 신청

금후계획

  • 2026. 06. 공용기반시설 사업자 선정 및 인허가 추진
  • 2027. 11. 환경모니터링 실시[지역주도형 300MW(효성컨소)]
    - 2027. 11. ~ 2028. 02. 동절기 포함 태양광발전시설의 환경영향조사 (철새, 수질 및 수생태계 영향 모니터링)
    - 2028. 상. 환경모니터링 완료 및 지역주도형(300MW) 준공 및 상업운전개시
  • 2029. 12. 수상태양광 1단계 사업 준공 및 상업운전 개시
  • 2031. 01. 2단계(900MW) 사업 추진(예정)
